Ressource de l'OT
Dans Open-Prod, le niveau "classique" de pilotage de la production est au niveau des OT. Mais, certaines entreprises peuvent parfois vouloir piloter la production à un niveau plus fin, c'est à dire piloter au niveau des lignes de ressources de l'OT. Cela est également possible dans le standard d'Open-Prod.
La case à cocher Pilotage de l'OT par les lignes de ressources présente dans les OT a pour but de différencier ces 2 modes de gestion. Nous allons présenter la fonctionnalité à travers d'un exemple.
Via Production > Fabrication > Ressource de l'OT, la liste des lignes de ressource des OT non annulés ou terminés est visible.
Différentes vues sont disponibles pour cet objet : la vue liste, vue formulaire, vue kanban et vue Gantt.
On retrouve notamment les informations suivantes :
-
Le nom de l'ordre de travail
-
La date de début et la date de fin de la ligne de ressource
-
La ressource et catégorie de ressource
-
Les temps
-
...
Exemple
J'ai un OT de 16h qui est planifié sur une ressource (ici Charline).

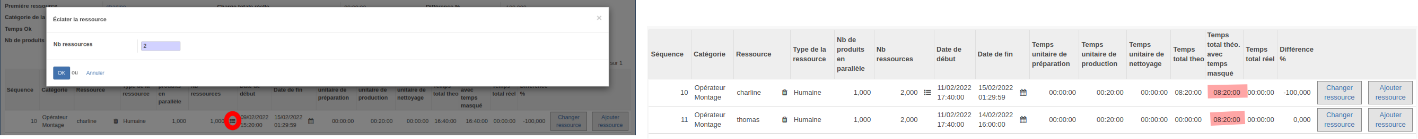

Grâce au bouton "Eclater le nombre de ressources", je signale à Open-Prod que je veux splitter la ligne pour que finalement 2 ressources travaillent sur l'OT (donc 8h20 chacune).
PS : L'ajout de ressource aura pour incidence de réduire le temps total de défilement mais n'affecte pas la charge totale théorique.
Si Piloter l'OT par les lignes de ressources n'est pas coché, c'est le cas classique de gestion, le pilotage se fait par l'OT. À la planification de l'OT, toutes les lignes de ressource vont avoir une date de début égale. Dans le menu Ressources de l'OT, si on déplace l'OT sur une des ressources, il va aussi être déplacé sur l'autre ressource. La date de début de toutes les ressources de l'OT va changer. Dans l'exemple, les 2 vont travailler 8h20 en même temps.
Si Piloter par les lignes de ressources est coché, le pilotage et la planification va se faire par les lignes de ressources et plus par l'OT au global. Il sera possible de déplacer la position de l'OT sur une ressource sans que l'autre soit impactée. Dans l'exemple, il sera possible, à la main, de venir décaler le travail d'une des ressources. Les 2 ne sont pas obligées de le faire simultanément. L'OT aura donc comme date de début la date de début min de toute les ressources et comme date de fin la date de fin max de toutes les ressources (comme on voit en vert sur la vue Gant ci-dessous).
